1月9日,宁波电网2025年首个基建项目宁海-衣亭220千伏输电线工程全面建成顺利投运。该工程投运后,将进一步优化象山县电网网架结构,并有效提升象山片区电网的稳定性和供电可靠性。

据悉,该线路始于500千伏宁海变电站,止于220千伏象山衣亭变电站,新建线路路径长度58.8千米,共新建杆塔143基,路线下方跨越220千伏线路4次、110千伏线路5次、35千伏线路3次、高架桥快速路1次、省道8次。工程分两个标段同步建设,其中中国能源建设集团浙江火电建设有限公司负责宁海段,宁波送变电建设有限公司负责象山段施工。

为保障工程高效启动推进,确保在2025年春节前投运,建设单位提前筹备,精细管理,从线路勘察到专项施工方案编制,再到物料进场以及参建班组安全技术交底,各项工程准备工作有条不紊,为顺利开工创造了最优条件。

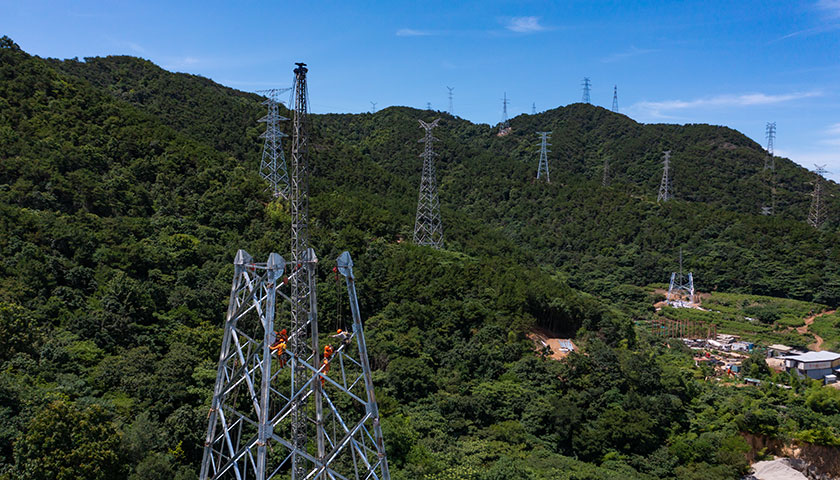

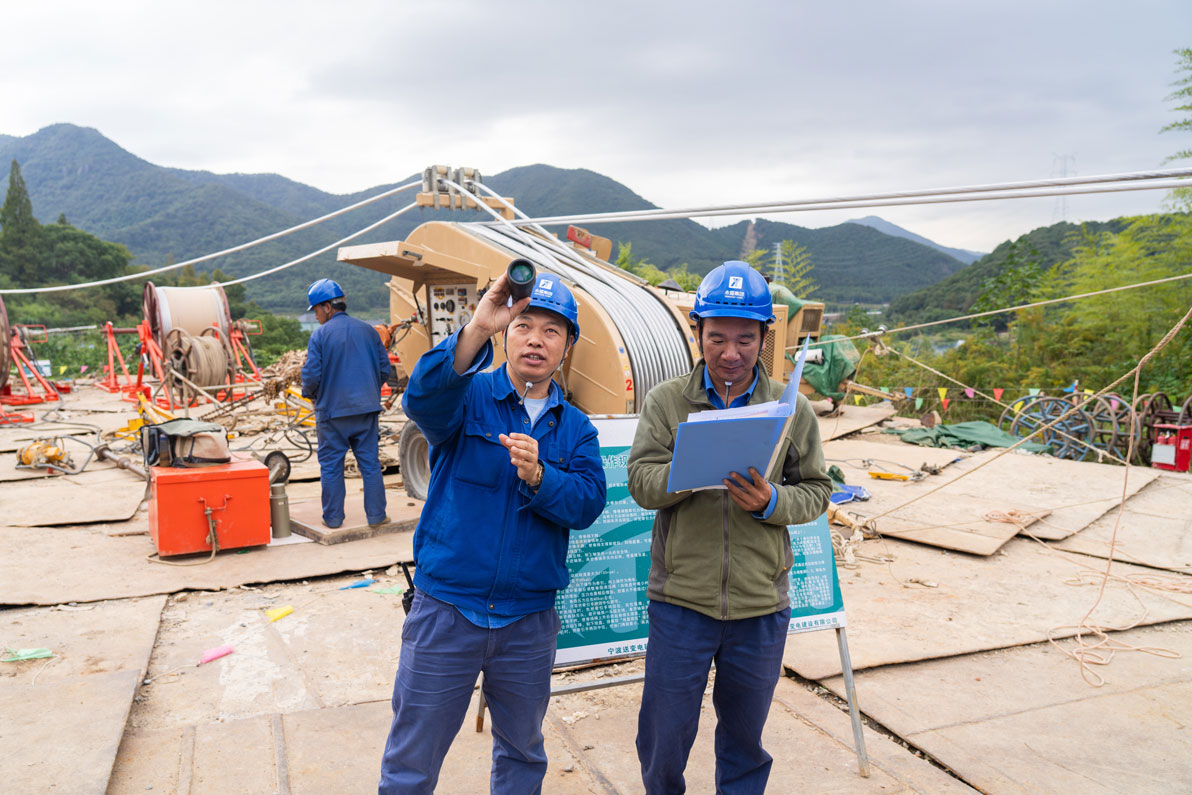

该工程立塔架线作业从2024年8月开始历时150天,在立塔高峰期时,两个标段有19个组380余人同时施工。作业人员众多且作业点分布较广,为确保作业现场安全稳定,工程进度高效推进,建设单位深化“党建+安全生产”融合举措,严格落实各级安全管控措施。各级领导和管理人员督查和检查到岗到位,安质部门利用远程监控平台持续加强各个作业现场监控督导。施工团队通过站班会、安全教育等形式,对现场施工作业班组成员反复强调安全问题,根据清单所列出的严重违章与现场进行逐一核对,对现场施工的每个工序环节认真管控,充分发挥党员在安全生产中的骨干作用,做到党员身边无违章。

该工程不仅工期紧,且施工难度大。尤其在宁海标段的G4号塔重达191吨,G56-G57号塔之间档距达1034米,均创出本工程之最,给安全施工提出了更高的要求。
针对宁海、象山山多林密的地形特点,施工团队因地制宜采用落地双摇臂抱杆、落地平臂抱杆、履带式吊机组塔,大力推进山地地区机械化施工水平,精心编制专项施工方案,在降低安全风险的同时做到降本增效,全方位提升项目管理水平及施工技术能力。

在施工过程中,建设单位加强政企合作,密切依靠群众,集中精干力量“逢山开路,遇水架桥”,克服高温、风雨、严寒、蚊虫叮咬、山高路陡等恶劣环境影响,发扬特别能吃苦、特别能战斗、特别能奉献的铁军精神,保证了工程按期投运。
下一步,国网宁波供电公司将持续深化“六精四化”管理,全面推进专业水平和建设能力提升,在推动宁波电网高质量发展新征程中再立新功。
(解葆青 蒋宗晋 张中华 林笑扬 徐相杰 综合整理)
