挑灯夜战 决战通苏嘉甬电力迁改

扫一扫下载界面新闻APP

挑灯夜战 决战通苏嘉甬电力迁改

施工单位宁波送变电公司将发扬电力铁军精神,与相关单位紧密配合,精准高效统筹协调,优化停电施工方案,降低停电施工影响,并严格落实好各项安全管控措施。目前,工程正按计划顺利推进中

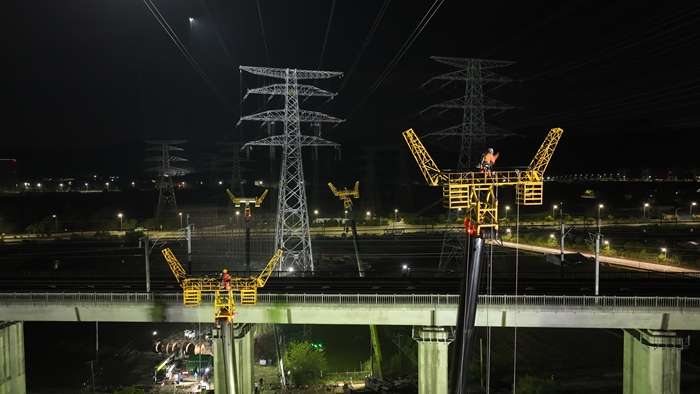

“雨天湿滑,登塔作业要注意安全!”5月29日凌晨零时,在江北区慈城镇上皇桥220千伏侯前侯洋、姚前姚洋同塔四回线迁改现场,移动升降照明车和照明无人机将施工现场照得如同白昼,随着工作负责人一声令下,近百名作业人员各司其职,4台110吨吊机顿时启动发出隆隆的轰鸣声,线路作业人员迅速登上杭深高铁两侧的铁塔。这是通苏嘉甬高铁(江北段)110千伏及以上电力迁改工程跨杭深高铁开始架线施工的一幕。

据了解,通苏嘉甬高铁(宁波段)110千伏及以上电力迁改工程自今年3月进入电气施工以来,广大电力建设者肩负使命、风雨无阻、日夜兼程、攻坚克难,高效推进电力线路迁改,全力护航通苏嘉甬高铁建设。

宁波段电力迁改主要涵盖慈溪段和江北段,其中(江北段)涉及6回110千伏线路落地改为电缆,12回220千伏线路以架空线路形式迁改,共计新建杆塔54基,拆除杆塔89基,新建架空线路和电缆线路均为13公里。

正在凌晨时段架线作业的220千伏侯前侯洋、姚前姚洋同塔四回线B2至B5段跨越了S307省道和萧甬铁路,B5至B6段跨越杭深高铁。为保证施工安全,确保萧甬铁路、S307省道安全运行,线路作业人员在施工前已完成了绝缘网完全覆盖跨越段正下方铁路、省道的封网保护措施。为了最大程度降低施工对杭深高铁运行的影响,施工单位宁波送变电公司选择在凌晨零点至3点的运输空窗期进行架线作业。

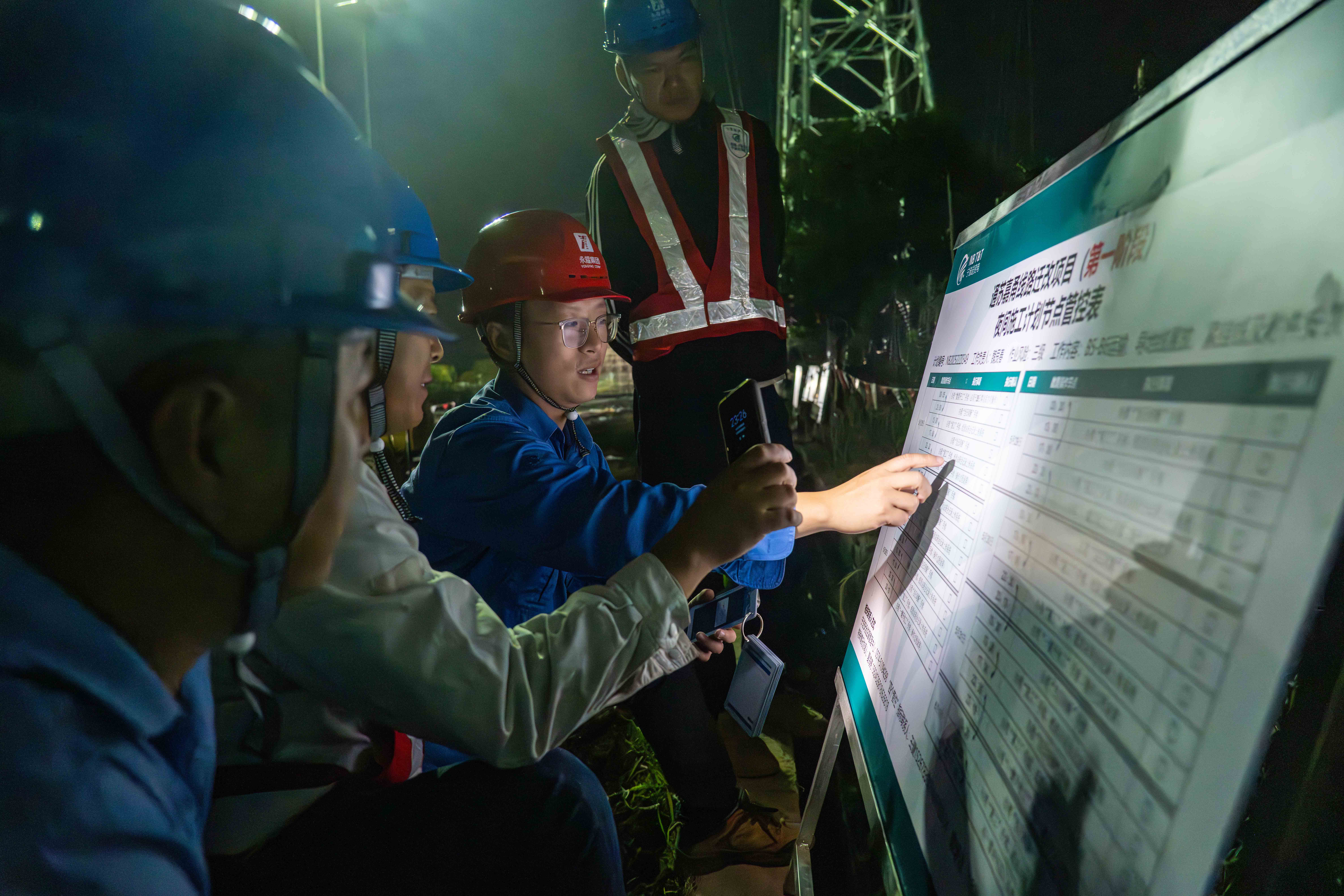

“跨越杭深高铁的同塔四回线共有27根导线,因为作业时间只有3小时,因此我们每天只能架设两根导线,夜间凌晨施工将持续一周,计划在6月1日完成。”宁波送变电公司架空线路技术员毛佳杰介绍说。

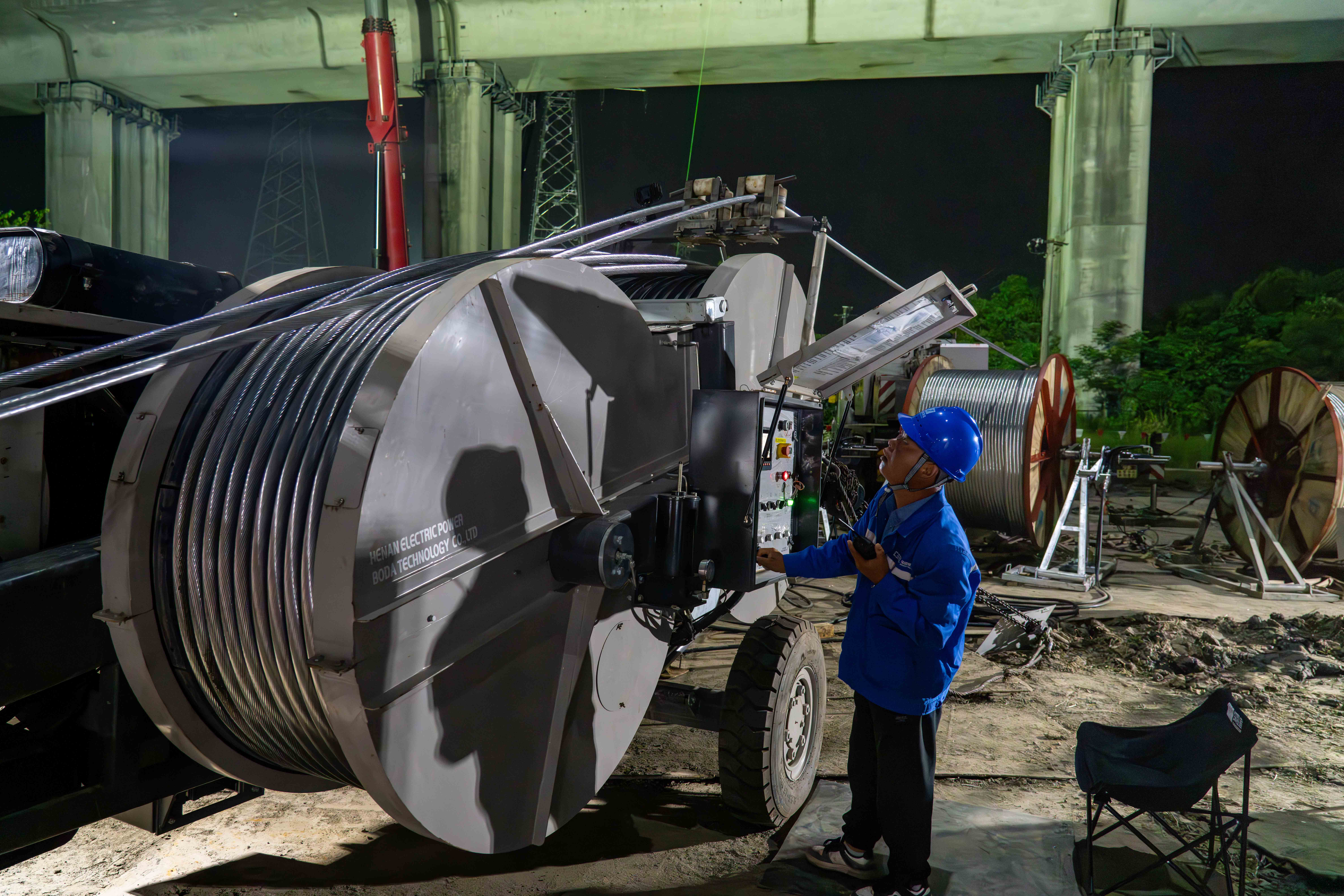

作业时,4台新型移动跨越架在跨越点两侧同时作业,110吨吊机大臂徐徐向上伸出,大臂头上加装的形似羊角架的装置稳稳托住了正在展放的导线,与下面的铁路电力线保持了足够的安全距离。在架线过程中,应用了大量机械装备,如使用无人机完成导引绳展放作业等,进一步降低了安全风险,提升了施工效率。

施工单位宁波送变电公司将发扬电力铁军精神,与相关单位紧密配合,精准高效统筹协调,优化停电施工方案,降低停电施工影响,并严格落实好各项安全管控措施。目前,工程正按计划顺利推进中。(解葆青 王幕宾 沈炯庆 林笑扬 徐相杰)





来源:推广

本文为转载内容,授权事宜请联系原著作权人。

评论

暂无评论哦,快来评价一下吧!

下载界面新闻

微信公众号

微博

挑灯夜战 决战通苏嘉甬电力迁改

施工单位宁波送变电公司将发扬电力铁军精神,与相关单位紧密配合,精准高效统筹协调,优化停电施工方案,降低停电施工影响,并严格落实好各项安全管控措施。目前,工程正按计划顺利推进中

“雨天湿滑,登塔作业要注意安全!”5月29日凌晨零时,在江北区慈城镇上皇桥220千伏侯前侯洋、姚前姚洋同塔四回线迁改现场,移动升降照明车和照明无人机将施工现场照得如同白昼,随着工作负责人一声令下,近百名作业人员各司其职,4台110吨吊机顿时启动发出隆隆的轰鸣声,线路作业人员迅速登上杭深高铁两侧的铁塔。这是通苏嘉甬高铁(江北段)110千伏及以上电力迁改工程跨杭深高铁开始架线施工的一幕。

据了解,通苏嘉甬高铁(宁波段)110千伏及以上电力迁改工程自今年3月进入电气施工以来,广大电力建设者肩负使命、风雨无阻、日夜兼程、攻坚克难,高效推进电力线路迁改,全力护航通苏嘉甬高铁建设。

宁波段电力迁改主要涵盖慈溪段和江北段,其中(江北段)涉及6回110千伏线路落地改为电缆,12回220千伏线路以架空线路形式迁改,共计新建杆塔54基,拆除杆塔89基,新建架空线路和电缆线路均为13公里。

正在凌晨时段架线作业的220千伏侯前侯洋、姚前姚洋同塔四回线B2至B5段跨越了S307省道和萧甬铁路,B5至B6段跨越杭深高铁。为保证施工安全,确保萧甬铁路、S307省道安全运行,线路作业人员在施工前已完成了绝缘网完全覆盖跨越段正下方铁路、省道的封网保护措施。为了最大程度降低施工对杭深高铁运行的影响,施工单位宁波送变电公司选择在凌晨零点至3点的运输空窗期进行架线作业。

“跨越杭深高铁的同塔四回线共有27根导线,因为作业时间只有3小时,因此我们每天只能架设两根导线,夜间凌晨施工将持续一周,计划在6月1日完成。”宁波送变电公司架空线路技术员毛佳杰介绍说。

作业时,4台新型移动跨越架在跨越点两侧同时作业,110吨吊机大臂徐徐向上伸出,大臂头上加装的形似羊角架的装置稳稳托住了正在展放的导线,与下面的铁路电力线保持了足够的安全距离。在架线过程中,应用了大量机械装备,如使用无人机完成导引绳展放作业等,进一步降低了安全风险,提升了施工效率。

施工单位宁波送变电公司将发扬电力铁军精神,与相关单位紧密配合,精准高效统筹协调,优化停电施工方案,降低停电施工影响,并严格落实好各项安全管控措施。目前,工程正按计划顺利推进中。(解葆青 王幕宾 沈炯庆 林笑扬 徐相杰)
