正在阅读:

“保电”攻坚战,让顺德新地标“转起来”

扫一扫下载界面新闻APP

“保电”攻坚战,让顺德新地标“转起来”

顺德供电局提前介入、主动对接,为顺德欢乐海岸PLUS项目如期建设提供可靠电力保障。

图文 | 界面广东 卢凯阳

8月底,顺德欢乐海岸PLUS项目进入了游乐设备最后的安装调试阶段;再过不久,有着顺德“新地标”之称的99米摩天轮就将缓缓转动,将给游客带来更多的全新体验。市民在感受新奇的时候,殊不知,南方电网广东佛山顺德供电局已经打了一场保障项目用电的攻坚战。

欢乐海岸项目用电需求大,需要解决上级电源供应问题;项目施工时间紧、任务重,顺德供电局提早介入,结合市政道路施工一同铺设电缆。最后让工期缩短了一半,确保电力供应“不掉链”。

可以说,正是顺德供电局提前介入、主动对接,为项目如期建设提供可靠电力保障。

单体用电容量最大,上级电源如何解决?

欢乐海岸PLUS项目位于顺德中心城区所在的大良街道,项目投资120亿元,总面积超过50万平方米,是目前规划建设的粤港澳大湾区内最大的都市文化旅游综合体。

从内涵上,涵盖了开放式运营的“陆公园”、海岛主题“水公园”以及主题商业街区,全面投入运营后,预计年接待客量将达2000万人次,年收入约50亿元。

如此大的体量背后,是对配套电力设施建设、供电高可靠性的极大考验。

早在两年前,项目规划落地之际,大良供电所就多次走访政府相关部门、项目业主方了解用电需求,就用电容量、供电方案等方面进行了深入研讨。

“仅仅欢乐海岸项目用电容量就达到32500千伏安,创造了大良单个项目用电需求纪录。”大良供电所营配综合五班副班长黄晓晖介绍,在此之前,大良新扩建项目中,大用电量项目主要集中在新城片区,虽然规划容量也有超过3万千伏安的,但都是多个项目累计而成。

上级电源从何而来?在这个尚未开发成熟的区域,这是抛给供电部门的第一个问题。

按照规划,为了满足这个区域的政府控规需求,供电部门早已规划新建110千伏凤山变电站。但因为征地、报批、招标等诸多流程,凤山变电站最快也要明年才可投产。

去年6月,项目在做可研报告的时候,为保障项目能够如期开业,大良供电所果断调整了供电方式,前期先从220千伏大良变电站新建2条10千伏线路作为主供电源,后期再从110千伏凤山变电站新建2条10千伏线路,形成三供一备供电方式,以满足欢乐海岸项目的用电需求。

长距离的配网建设方案,虽然整体抬高了配网资金投入,却保障了项目用电时间需求。此外,项目的供电电源来自于不同的变电站电源点,也确保了高可靠供电。

边铺路边设电缆工期缩短了一半

进入施工环节,在保证质量的前提下抢进度就是关键的目标。

营配综合四班班长许志光介绍,作为全市的重点工程,大良供电所从一开始就将这个项目的供电保障建设定位为“一把手工程”,由所长亲自主抓,所内营业、配运、基建协同配合,三箭齐发。

欢乐海岸项目现场管理负责人王巍介绍,从去年中旬,大良供电所所长多次带队到项目进行回访,了解现场实际用地需求,并配合业主积极与上级部门沟通。

相比其他工程,这个项目明显阻力更大。因为是新建项目,项目内部路网一片空白,市政工程仍在建设中。黄晓晖介绍,以往类似这样的工程,都需要等待路网建设完工后再进场铺设管网。

而此时工期已不足9个月,在与政府和业主沟通后,大良供电所决定采取管沟共建的方式,提前预控电缆通道。

“路开建一段,管网铺设一段。”期间,大良供电所增加了许多协调工作,供电、供水、排水多种管线同时作业交叉施工,管线之间发生了冲突就要重新修改路径方案,还试过预埋管道被另外进场的施工队破坏了,又得重新开挖。

王巍多次进场勘查,据他介绍,因为市政路没来得及铺设排水管道,供电施工人员都是穿着短裤泡在水里作业的。

管道还有一段必须穿过顺峰山公园,但公园全部都是绿化,不允许随意开挖。大良供电所积极协调公园管理处,反复对管网铺设路径进行现场勘查,最后确定了沿着河边建设的方案。

王巍记得,施工现场因为长满水草,钩机进出困难,很多时候还得工人徒手作业,“为了项目准时开放,供电部门提前介入,积极沟通,可以说服务非常高效到位”。

逢山开路,遇水架桥。据介绍,结合道路建设提前预埋电缆管沟,顺德供电局将建设工期从一年半缩短至9个月,整整节省了一半的建设周期。

建设智能电网,故障排查复电大大提速

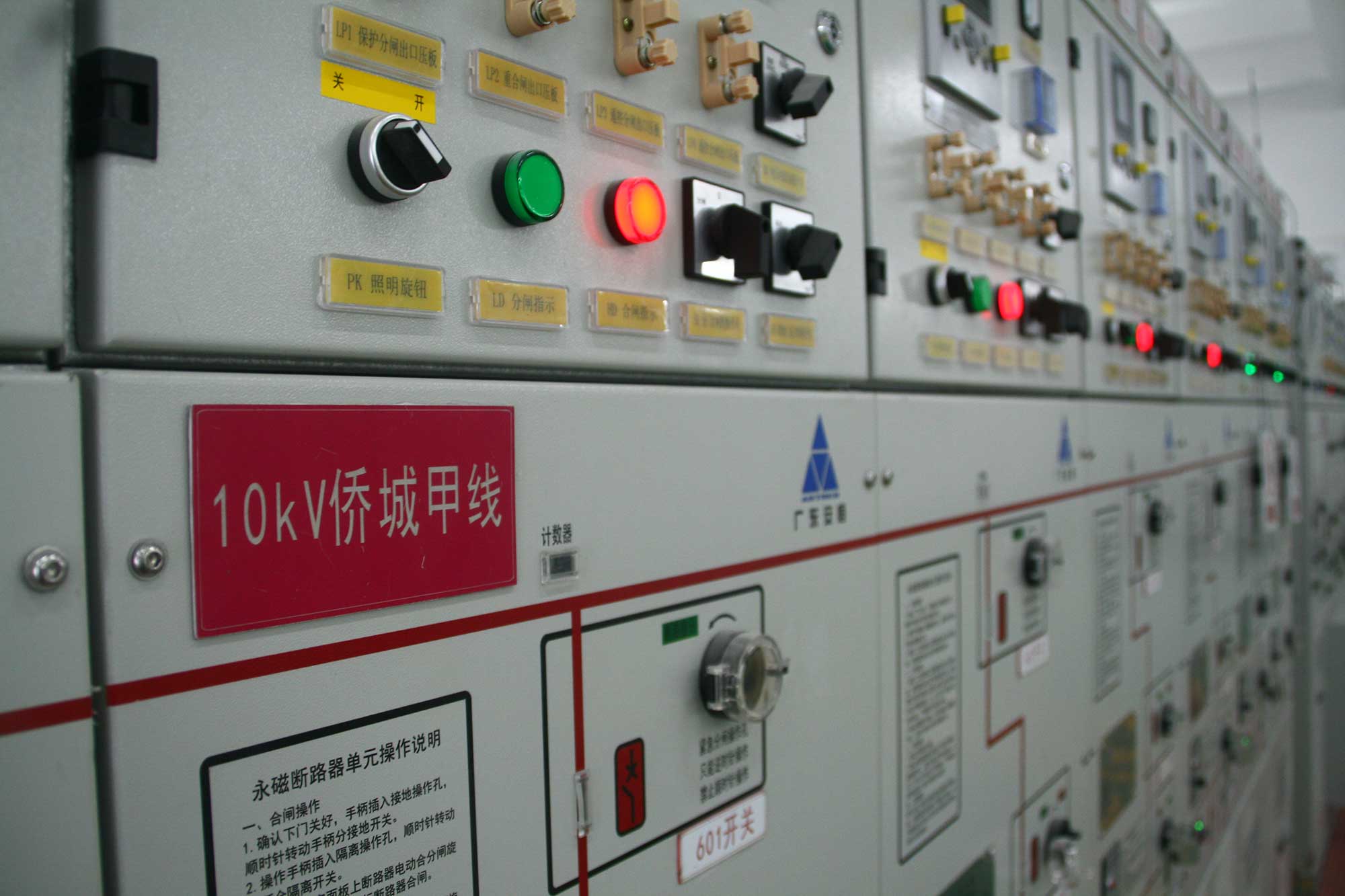

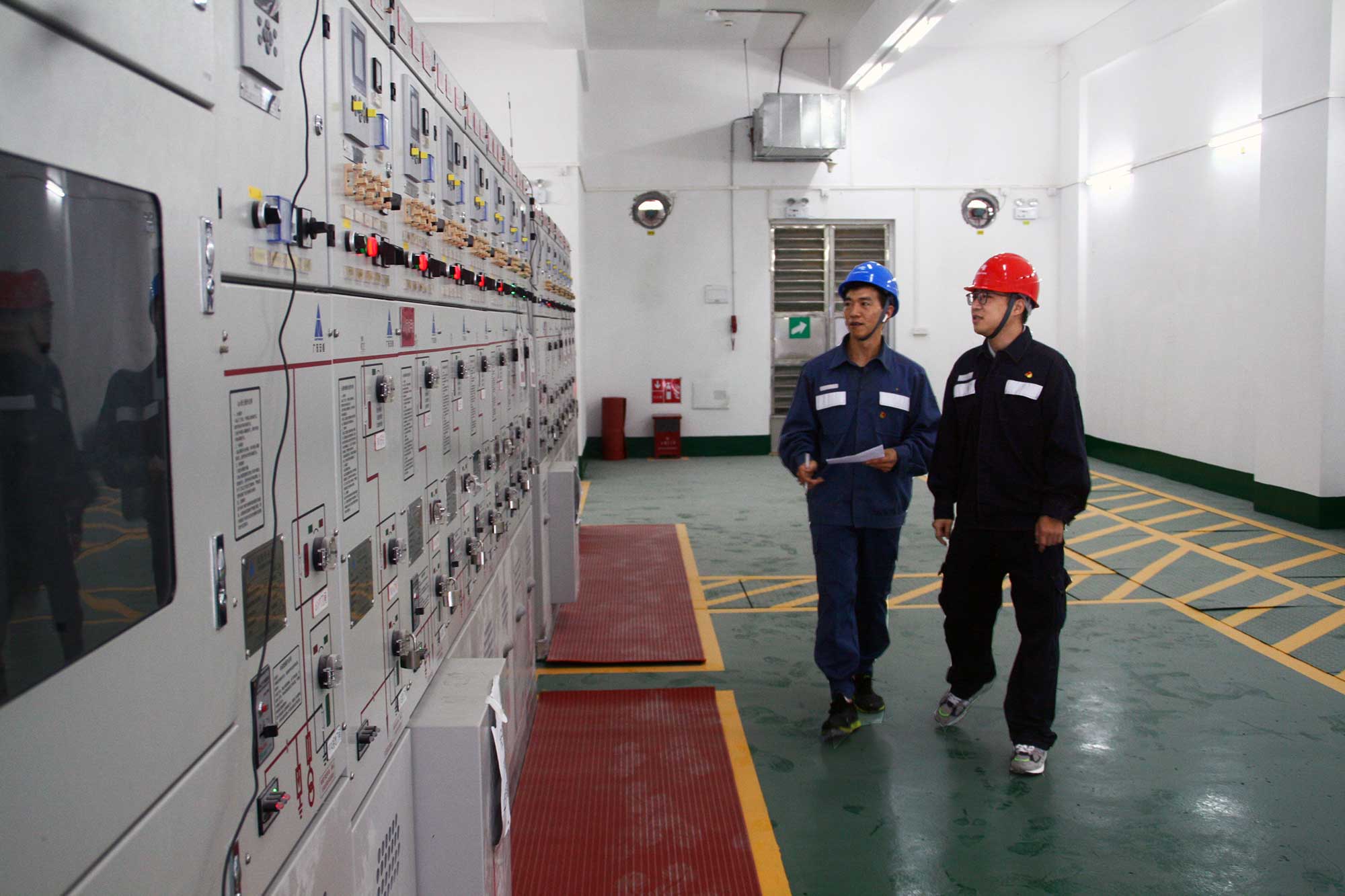

结合粤港澳大湾区智能电网规划建设要求,顺德供电局正紧锣密鼓推进配网智能化建设三年行动计划,致力建设一张智能、绿色、高效的配网。在欢乐海岸项目的公用开关房内,10千伏的设备采用成套自动化断路器设备,配置通信单元,实现三遥远程调度功能,主供电源一旦出现意外停电,环网电源可经过佛山电力调度中心在最短时间内切换投入,加上客户后期申请高可靠用电,在客户侧可以在3秒内实现10千伏电源备自投切换,两者配合从技术上最大程度地保证不间断供电。

另外,由于顺德整个电网都进行了智能化升级,也大大减少了抢修故障给业主带来的影响。

据许志光介绍,以往常规都要派人到现场进行故障点排查,反馈信息后进行隔离,再检修复电,这期间可能会给客户带来半个小时以上的停电。

如今进行智能化布控后,根据收集回来的数据和信息,系统可以自动判定故障点源头,然后自主隔离故障恢复供电,研判的过程可以缩短到十来分钟。

除此之外,智能系统还能对片区的用电量进行实时监控和调节,通过调节用户的用电时间,便可有效的提高电网终端用电效率,削峰填谷,减轻电网的负荷压力。

欢乐海岸项目一旦进入用电的高峰期,即可以迅速作出供电调整,保障用电需求。许志光说,对于供电部门而言,为客户提供及时安全充足的用电,就是优化电力营商环境的一个重要支撑。

本文为转载内容,授权事宜请联系原著作权人。

评论

暂无评论哦,快来评价一下吧!

下载界面新闻

微信公众号

微博

“保电”攻坚战,让顺德新地标“转起来”

顺德供电局提前介入、主动对接,为顺德欢乐海岸PLUS项目如期建设提供可靠电力保障。

图文 | 界面广东 卢凯阳

8月底,顺德欢乐海岸PLUS项目进入了游乐设备最后的安装调试阶段;再过不久,有着顺德“新地标”之称的99米摩天轮就将缓缓转动,将给游客带来更多的全新体验。市民在感受新奇的时候,殊不知,南方电网广东佛山顺德供电局已经打了一场保障项目用电的攻坚战。

欢乐海岸项目用电需求大,需要解决上级电源供应问题;项目施工时间紧、任务重,顺德供电局提早介入,结合市政道路施工一同铺设电缆。最后让工期缩短了一半,确保电力供应“不掉链”。

可以说,正是顺德供电局提前介入、主动对接,为项目如期建设提供可靠电力保障。

单体用电容量最大,上级电源如何解决?

欢乐海岸PLUS项目位于顺德中心城区所在的大良街道,项目投资120亿元,总面积超过50万平方米,是目前规划建设的粤港澳大湾区内最大的都市文化旅游综合体。

从内涵上,涵盖了开放式运营的“陆公园”、海岛主题“水公园”以及主题商业街区,全面投入运营后,预计年接待客量将达2000万人次,年收入约50亿元。

如此大的体量背后,是对配套电力设施建设、供电高可靠性的极大考验。

早在两年前,项目规划落地之际,大良供电所就多次走访政府相关部门、项目业主方了解用电需求,就用电容量、供电方案等方面进行了深入研讨。

“仅仅欢乐海岸项目用电容量就达到32500千伏安,创造了大良单个项目用电需求纪录。”大良供电所营配综合五班副班长黄晓晖介绍,在此之前,大良新扩建项目中,大用电量项目主要集中在新城片区,虽然规划容量也有超过3万千伏安的,但都是多个项目累计而成。

上级电源从何而来?在这个尚未开发成熟的区域,这是抛给供电部门的第一个问题。

按照规划,为了满足这个区域的政府控规需求,供电部门早已规划新建110千伏凤山变电站。但因为征地、报批、招标等诸多流程,凤山变电站最快也要明年才可投产。

去年6月,项目在做可研报告的时候,为保障项目能够如期开业,大良供电所果断调整了供电方式,前期先从220千伏大良变电站新建2条10千伏线路作为主供电源,后期再从110千伏凤山变电站新建2条10千伏线路,形成三供一备供电方式,以满足欢乐海岸项目的用电需求。

长距离的配网建设方案,虽然整体抬高了配网资金投入,却保障了项目用电时间需求。此外,项目的供电电源来自于不同的变电站电源点,也确保了高可靠供电。

边铺路边设电缆工期缩短了一半

进入施工环节,在保证质量的前提下抢进度就是关键的目标。

营配综合四班班长许志光介绍,作为全市的重点工程,大良供电所从一开始就将这个项目的供电保障建设定位为“一把手工程”,由所长亲自主抓,所内营业、配运、基建协同配合,三箭齐发。

欢乐海岸项目现场管理负责人王巍介绍,从去年中旬,大良供电所所长多次带队到项目进行回访,了解现场实际用地需求,并配合业主积极与上级部门沟通。

相比其他工程,这个项目明显阻力更大。因为是新建项目,项目内部路网一片空白,市政工程仍在建设中。黄晓晖介绍,以往类似这样的工程,都需要等待路网建设完工后再进场铺设管网。

而此时工期已不足9个月,在与政府和业主沟通后,大良供电所决定采取管沟共建的方式,提前预控电缆通道。

“路开建一段,管网铺设一段。”期间,大良供电所增加了许多协调工作,供电、供水、排水多种管线同时作业交叉施工,管线之间发生了冲突就要重新修改路径方案,还试过预埋管道被另外进场的施工队破坏了,又得重新开挖。

王巍多次进场勘查,据他介绍,因为市政路没来得及铺设排水管道,供电施工人员都是穿着短裤泡在水里作业的。

管道还有一段必须穿过顺峰山公园,但公园全部都是绿化,不允许随意开挖。大良供电所积极协调公园管理处,反复对管网铺设路径进行现场勘查,最后确定了沿着河边建设的方案。

王巍记得,施工现场因为长满水草,钩机进出困难,很多时候还得工人徒手作业,“为了项目准时开放,供电部门提前介入,积极沟通,可以说服务非常高效到位”。

逢山开路,遇水架桥。据介绍,结合道路建设提前预埋电缆管沟,顺德供电局将建设工期从一年半缩短至9个月,整整节省了一半的建设周期。

建设智能电网,故障排查复电大大提速

结合粤港澳大湾区智能电网规划建设要求,顺德供电局正紧锣密鼓推进配网智能化建设三年行动计划,致力建设一张智能、绿色、高效的配网。在欢乐海岸项目的公用开关房内,10千伏的设备采用成套自动化断路器设备,配置通信单元,实现三遥远程调度功能,主供电源一旦出现意外停电,环网电源可经过佛山电力调度中心在最短时间内切换投入,加上客户后期申请高可靠用电,在客户侧可以在3秒内实现10千伏电源备自投切换,两者配合从技术上最大程度地保证不间断供电。

另外,由于顺德整个电网都进行了智能化升级,也大大减少了抢修故障给业主带来的影响。

据许志光介绍,以往常规都要派人到现场进行故障点排查,反馈信息后进行隔离,再检修复电,这期间可能会给客户带来半个小时以上的停电。

如今进行智能化布控后,根据收集回来的数据和信息,系统可以自动判定故障点源头,然后自主隔离故障恢复供电,研判的过程可以缩短到十来分钟。

除此之外,智能系统还能对片区的用电量进行实时监控和调节,通过调节用户的用电时间,便可有效的提高电网终端用电效率,削峰填谷,减轻电网的负荷压力。

欢乐海岸项目一旦进入用电的高峰期,即可以迅速作出供电调整,保障用电需求。许志光说,对于供电部门而言,为客户提供及时安全充足的用电,就是优化电力营商环境的一个重要支撑。

本文为转载内容,授权事宜请联系原著作权人。
