正在阅读:

中核漳州核电站正式开工,华龙一号批量化建设开启

扫一扫下载界面新闻APP

中核漳州核电站正式开工,华龙一号批量化建设开启

至此,华龙一号批量化建设正式开启。

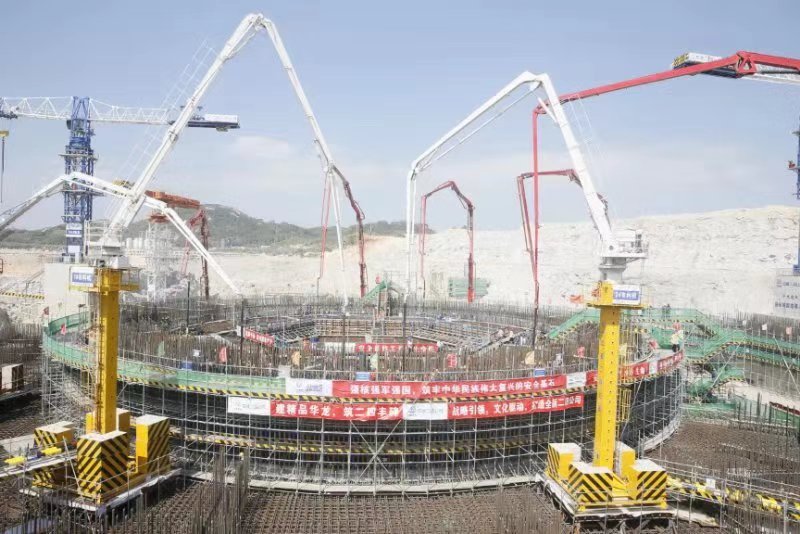

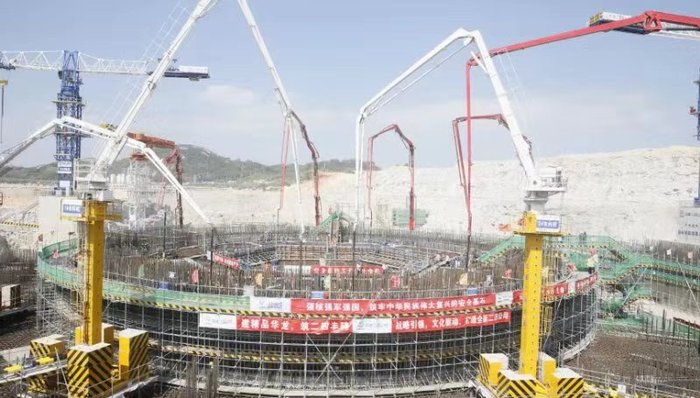

图片来源:视觉中国

记者 | 张慧

10月16日,中国核工业集团(下称中核集团)发布消息称,福建漳州核电站1号机组于当天浇筑核岛第一罐混凝土(FCD),标志着机组正式开工建设。

这是由中核集团建设的第五台华龙一号核电机组。中核集团称,至此,华龙一号批量化建设正式开启。

华龙一号技术,为中国自主化三代百万千瓦级压水堆核电技术。

一周前,中核集团旗下上市公司中国核电(601985 .SH)发布公告称,国家核安全局为福建漳州核电站1、2 号机组颁发了建造许可证。这标志着两台机组具备了正式建造的条件。

该电站位于福建省漳州市云霄县列屿镇,北距漳州市直线距离约82千米,东北距厦门市约100千米。厂址位于的东山湾,南、东、北三面环海。

福建漳州项目的规划,按六台百万千瓦级压水堆核电机组考虑,总装机容量约750万千瓦,分期建设,项目业主为中核国电漳州能源有限公司(下称漳州能源公司)。

公开资料显示,漳州能源公司成立于2011年11月28日,由中国核电占股51%、原中国国电集团(现国家能源投资集团)持股49%。

按照最初的规划,漳州核电项目原本采用的为AP1000技术。

AP1000是Advanced Passive PWR的简称,是美国西屋电气公司设计的非能动型压水堆核电技术。但该技术首台机组三门核电1号的建设存在较为严重的拖期现象,历经九年半,终于在2018年9约20日具备商运条件。

在等待三门核电1号机组的投产过程中,漳州核电项目悄然放弃AP1000技术,改用华龙一号技术。

今年1月30日,界面新闻记者获悉,漳州核电一期项目1号、2号机组,以及中国广核集团惠州太平岭核电一期项目1号、2号机组获得核准。

2月22日,福建省漳州市生态环境局发布的《福建漳州核电厂1、2号机组建造阶段环境影响评价信息公告》(下称《公告》)显示,漳州核电厂1号机组原计划于今年6月30日实现FCD。

《公告》显示,按单台机组建设工期为60个月以及两台机组间隔10个月计算,漳州核电1号机组将在2024年6月投入商业运行,2号机组将在2025年4月投入商业运行。

未经正式授权严禁转载本文,侵权必究。

评论

暂无评论哦,快来评价一下吧!

下载界面新闻

微信公众号

微博

中核漳州核电站正式开工,华龙一号批量化建设开启

至此,华龙一号批量化建设正式开启。

图片来源:视觉中国

记者 | 张慧

10月16日,中国核工业集团(下称中核集团)发布消息称,福建漳州核电站1号机组于当天浇筑核岛第一罐混凝土(FCD),标志着机组正式开工建设。

这是由中核集团建设的第五台华龙一号核电机组。中核集团称,至此,华龙一号批量化建设正式开启。

华龙一号技术,为中国自主化三代百万千瓦级压水堆核电技术。

一周前,中核集团旗下上市公司中国核电(601985 .SH)发布公告称,国家核安全局为福建漳州核电站1、2 号机组颁发了建造许可证。这标志着两台机组具备了正式建造的条件。

该电站位于福建省漳州市云霄县列屿镇,北距漳州市直线距离约82千米,东北距厦门市约100千米。厂址位于的东山湾,南、东、北三面环海。

福建漳州项目的规划,按六台百万千瓦级压水堆核电机组考虑,总装机容量约750万千瓦,分期建设,项目业主为中核国电漳州能源有限公司(下称漳州能源公司)。

公开资料显示,漳州能源公司成立于2011年11月28日,由中国核电占股51%、原中国国电集团(现国家能源投资集团)持股49%。

按照最初的规划,漳州核电项目原本采用的为AP1000技术。

AP1000是Advanced Passive PWR的简称,是美国西屋电气公司设计的非能动型压水堆核电技术。但该技术首台机组三门核电1号的建设存在较为严重的拖期现象,历经九年半,终于在2018年9约20日具备商运条件。

在等待三门核电1号机组的投产过程中,漳州核电项目悄然放弃AP1000技术,改用华龙一号技术。

今年1月30日,界面新闻记者获悉,漳州核电一期项目1号、2号机组,以及中国广核集团惠州太平岭核电一期项目1号、2号机组获得核准。

2月22日,福建省漳州市生态环境局发布的《福建漳州核电厂1、2号机组建造阶段环境影响评价信息公告》(下称《公告》)显示,漳州核电厂1号机组原计划于今年6月30日实现FCD。

《公告》显示,按单台机组建设工期为60个月以及两台机组间隔10个月计算,漳州核电1号机组将在2024年6月投入商业运行,2号机组将在2025年4月投入商业运行。

未经正式授权严禁转载本文,侵权必究。
