文 | 川报观察 李欣忆
4月13日,川渝第三条“川气出川”通道复工38天,中国石油西南油气田公司和参建单位争分夺秒,按下“快进键”与疫情赛跑,确保9月30日投运。届时,这条通道可具备年上载气量50亿立方米能力。
川渝地区是我国天然气重要的生产基地之一,2020年,西南油气田产量将达到300亿立方米。川渝地区富余气量逐年增大,区域市场发生逆转,过去的“吃不饱”变成现在的“吃不了”。但现有外输上载能力捉襟见肘,影响富余气量外输。第三条“川气出川”通道——江纳线增输工程,是中国石油西南油气田“决胜300亿上产500亿”的重要保障。

江纳线增输工程占地72亩,概算总投资约4亿元,将新建1座江津增压站、新建江津增压站至中贵线江津分输站1.1千米上载管道;改建江津分输站和江纳线江津输气总站。工程建成后,近期接收江津输气总站来气,经江津增压站上载中贵线;远期接收威远、泸州等区块产能,一部分上载中贵线,一部分保供重庆地区,对增强川渝管网调配、区域保供灵活性、为中贵线提供气源保障意义重大。
中国石油西南油气田输气管理处副处长杨忠介绍,和疫情赛跑,项目部制定严格的防控措施,首次采取建设、设计、施工、监理、检测等五方九家单位同点集中联合办公模式,提高沟通和现场解决问题的效率。在工序安排方面,先土建后工艺,先地下后地面,更加科学合理,在工程施工高峰期,极大减少交叉作业。在施工队伍组织方面,采取了多家参建单位在同一平台上合作竞争管理模式,当天的工作须当天完成,施工工效比第二条外输通道建设提高30%以上,既保障了建设进度,又使安全管控更有保障。

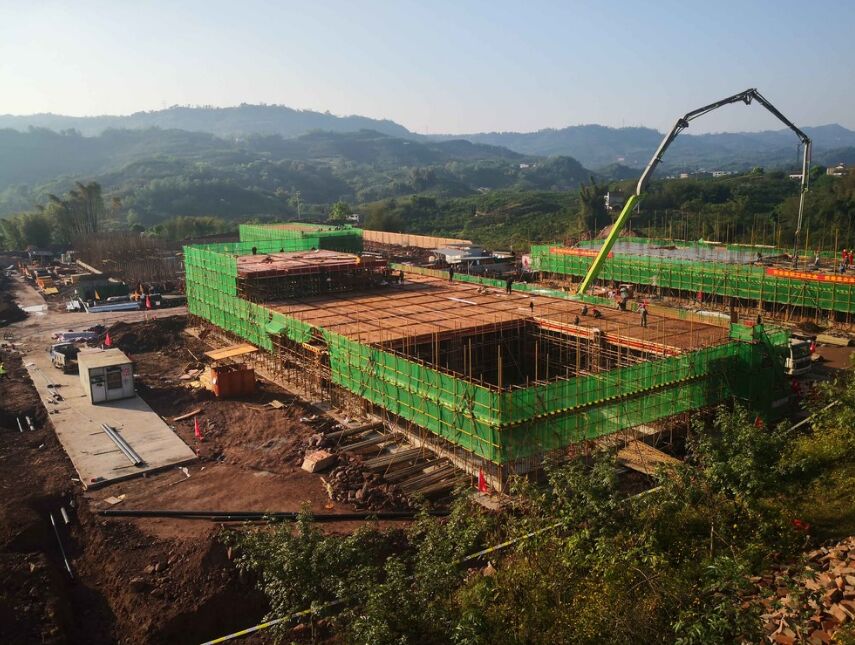

目前,江津增压站建设进展顺利,至4月10日,场平已完成80%,房建已完成40%,压缩机房3座基墩已完成2座,剩余1座正加快建设进度。
川渝第一条外输通道忠武线,于2004年8月首次实现“川气出川”,至2020年3月底,累计外输天然气98.67亿立方米。第二条外输通道磨溪-铜梁管道上载工程,于2019年10月投运,至今年3月底,累计外输和注入储气库17.35亿立方米。川气融入全国管网,为国内经济社会发展提供了有力保障,尤其是今年1月23日以来,这两条通道每日近2500万立方米天然气出川,为全国战“疫”贡献了川渝力量。
来源:川报观察
