宁波500千伏甬港变至福明、江南送出工程全线贯通

扫一扫下载界面新闻APP

宁波500千伏甬港变至福明、江南送出工程全线贯通

500千伏甬港变电站220千伏送出工程中的两个子工程甬港至江南、甬港至福明按计划全线架通

图文 | 解葆青 徐相杰

国网宁波供电公司供稿

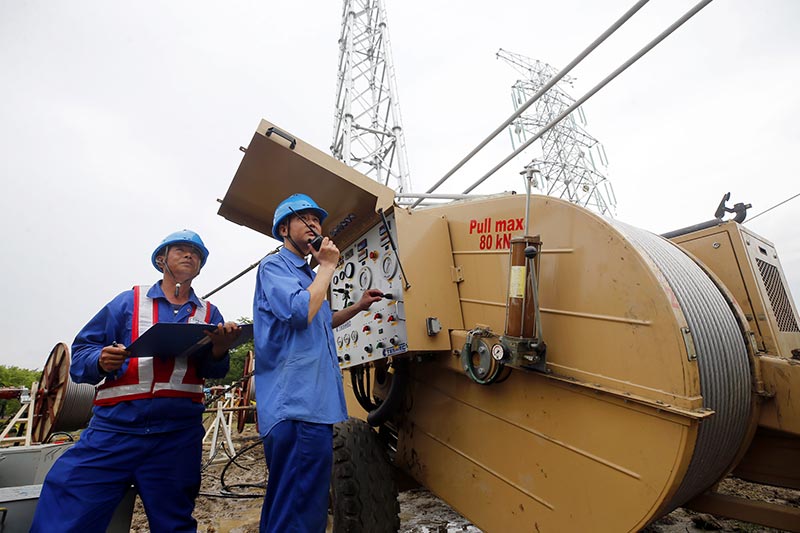

“全体施工人员注意!大牵机慢牵,走板已过14号塔。”6月20日下午6时10分,随着甬港至江南最后一项导线的牵通,标志着500千伏甬港变电站220千伏送出工程中的两个子工程甬港至江南、甬港至福明按计划全线架通。百余名建设人员一年来辛勤付出,特别是今年以来克服疫情影响,发扬顽强拼搏铁军精神,持续数个月的忘我奋战得到了最好的回报。

甬港至江南、甬港至福明220千伏架空线路路径长度分别为9.2千米和7.4千米,新建杆塔总共有59基。另外,甬港至福明还有5.6千米的电缆线路与架空线路对接,其中利用地下综合管廊的电缆路径长度为5.4千米。

国网宁波供电公司供稿

500千伏甬港变220千伏送出工程施工难度大、风险高、工期紧、任务重,整个架线工程要跨越220千伏、110千伏线路、铁路、高速公路等10余处,施工过程中宁波送变电公司严格落实风险分级管控,压紧压实各级安全责任,安全管理突出“严细实”工作要求,对工程施工风险关键环节进行了有效管控。现场总负责人葛飞波说,他们严格按照施工方案开展作业,每天对施工人员通过班前班后会做好安全技术措施交底和安全施工小结,此外,工地安全活动得到加强,人员安全教育进一步强化。在质量管控方面他们严格按设计图施工,严把质量关。

作为一名85后年轻技术骨干的郑辉刚,在本次工程建设过程的各个阶段,分别担任了立塔、牵线、跨越施工作业的技术员。工作中他认真履行岗位职责,对施工质量安全进行了细致严格的把关。“在立塔阶段,我要做好塔料缺件统计,将地脚螺帽检查情况等及时录入汇总,并落实好在架线前将缺件全部补齐的工作;对导地线耐张线夹的压接等关键隐蔽工序我要做好现场数据记录和外观检查工作;在牵线过程中,特别是跨越施工走板过杆塔滑车时要加强监护。” 郑辉刚说,在实际工作中他所面对的问题和环境都较为复杂,即便有丰富的工作经验和过硬的业务技术知识水平也会主动向师傅们求教。在施工现场,他经常和同事们相互提醒和勉励加强安全管理工作,以确保施工安全。

国网宁波供电公司供稿

为加强工程现场安全质量督导,宁波送变电公司在现场架设了高清布控球可360度无死角旋转拍摄,并应用互联网技术进行远程实时监控,形成了安全专职现场抓安全、远程视频监控安全,线上线下实时互联的监督模式。“工程施工还要考虑邻近重要线路的安全,”技术人员俞周翔说,甬港至福明电8至12号塔线路为避开军用光缆,对线路路径、基础型式、杆塔型号进行了多次调整,直到军方认可。此外,整个工程有不少杆塔的基础属于特殊分坑,在施工前他要与施工人员认真核对施工图做好技术交底,同时要到现场对基础分坑进行复核。

在甬港至福明电13号至14号塔跨越高速公路施工中,宁波送变电公司再次采用了本塔加设辅助横担封网的优化方案。该方案采用一次可直接节省工程费用20万元,且不涉及政策处理、缩短了施工量、保护了农作物,新方案所配套的用环氧树脂绝缘支撑管来布网不仅能提高布网效率,且能减小绝缘网受力产生的弧垂,确保安全可靠性。宁波送变电公司工程技术部副主任徐钟波介绍说,辅助横担能重复利用,具有很大的潜在价值。目前,导线展放过程采用旋翼飞行器展放初级导引绳技术在该公司应用已经较为成熟,现场按照“一牵二”展放方案,确保了各级引绳、导地线在整个展放过程中不落地,既保证了安全、又确保了导线的质量。

国网宁波供电公司供稿

重点工程在哪里,党组织就延伸到哪里。宁波送变电公司为克服疫情影响,做到计划不调、任务不减、目标不变,主动将党建工作融入到甬港送出工程建设,成立了党员突击队,党员带头编审施工方案、优化方案,带头开展工地巡查,带头解决疑难杂症,带头抢时间、抓进度,自觉做到党员身边无违章,为全面完成工程建设提供了坚实的政治保证和组织保障。

本文为转载内容,授权事宜请联系原著作权人。

评论

暂无评论哦,快来评价一下吧!

下载界面新闻

微信公众号

微博

宁波500千伏甬港变至福明、江南送出工程全线贯通

500千伏甬港变电站220千伏送出工程中的两个子工程甬港至江南、甬港至福明按计划全线架通

图文 | 解葆青 徐相杰

国网宁波供电公司供稿

“全体施工人员注意!大牵机慢牵,走板已过14号塔。”6月20日下午6时10分,随着甬港至江南最后一项导线的牵通,标志着500千伏甬港变电站220千伏送出工程中的两个子工程甬港至江南、甬港至福明按计划全线架通。百余名建设人员一年来辛勤付出,特别是今年以来克服疫情影响,发扬顽强拼搏铁军精神,持续数个月的忘我奋战得到了最好的回报。

甬港至江南、甬港至福明220千伏架空线路路径长度分别为9.2千米和7.4千米,新建杆塔总共有59基。另外,甬港至福明还有5.6千米的电缆线路与架空线路对接,其中利用地下综合管廊的电缆路径长度为5.4千米。

国网宁波供电公司供稿

500千伏甬港变220千伏送出工程施工难度大、风险高、工期紧、任务重,整个架线工程要跨越220千伏、110千伏线路、铁路、高速公路等10余处,施工过程中宁波送变电公司严格落实风险分级管控,压紧压实各级安全责任,安全管理突出“严细实”工作要求,对工程施工风险关键环节进行了有效管控。现场总负责人葛飞波说,他们严格按照施工方案开展作业,每天对施工人员通过班前班后会做好安全技术措施交底和安全施工小结,此外,工地安全活动得到加强,人员安全教育进一步强化。在质量管控方面他们严格按设计图施工,严把质量关。

作为一名85后年轻技术骨干的郑辉刚,在本次工程建设过程的各个阶段,分别担任了立塔、牵线、跨越施工作业的技术员。工作中他认真履行岗位职责,对施工质量安全进行了细致严格的把关。“在立塔阶段,我要做好塔料缺件统计,将地脚螺帽检查情况等及时录入汇总,并落实好在架线前将缺件全部补齐的工作;对导地线耐张线夹的压接等关键隐蔽工序我要做好现场数据记录和外观检查工作;在牵线过程中,特别是跨越施工走板过杆塔滑车时要加强监护。” 郑辉刚说,在实际工作中他所面对的问题和环境都较为复杂,即便有丰富的工作经验和过硬的业务技术知识水平也会主动向师傅们求教。在施工现场,他经常和同事们相互提醒和勉励加强安全管理工作,以确保施工安全。

国网宁波供电公司供稿

为加强工程现场安全质量督导,宁波送变电公司在现场架设了高清布控球可360度无死角旋转拍摄,并应用互联网技术进行远程实时监控,形成了安全专职现场抓安全、远程视频监控安全,线上线下实时互联的监督模式。“工程施工还要考虑邻近重要线路的安全,”技术人员俞周翔说,甬港至福明电8至12号塔线路为避开军用光缆,对线路路径、基础型式、杆塔型号进行了多次调整,直到军方认可。此外,整个工程有不少杆塔的基础属于特殊分坑,在施工前他要与施工人员认真核对施工图做好技术交底,同时要到现场对基础分坑进行复核。

在甬港至福明电13号至14号塔跨越高速公路施工中,宁波送变电公司再次采用了本塔加设辅助横担封网的优化方案。该方案采用一次可直接节省工程费用20万元,且不涉及政策处理、缩短了施工量、保护了农作物,新方案所配套的用环氧树脂绝缘支撑管来布网不仅能提高布网效率,且能减小绝缘网受力产生的弧垂,确保安全可靠性。宁波送变电公司工程技术部副主任徐钟波介绍说,辅助横担能重复利用,具有很大的潜在价值。目前,导线展放过程采用旋翼飞行器展放初级导引绳技术在该公司应用已经较为成熟,现场按照“一牵二”展放方案,确保了各级引绳、导地线在整个展放过程中不落地,既保证了安全、又确保了导线的质量。

国网宁波供电公司供稿

重点工程在哪里,党组织就延伸到哪里。宁波送变电公司为克服疫情影响,做到计划不调、任务不减、目标不变,主动将党建工作融入到甬港送出工程建设,成立了党员突击队,党员带头编审施工方案、优化方案,带头开展工地巡查,带头解决疑难杂症,带头抢时间、抓进度,自觉做到党员身边无违章,为全面完成工程建设提供了坚实的政治保证和组织保障。
