宁波电网完成220千伏雁苍变电站“中枢神经系统”智慧化改造 为宁海经济发展赋能

扫一扫下载界面新闻APP

宁波电网完成220千伏雁苍变电站“中枢神经系统”智慧化改造 为宁海经济发展赋能

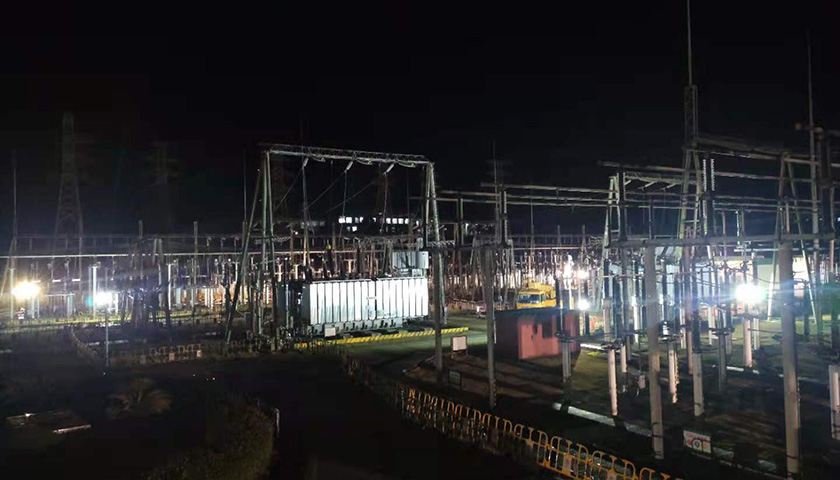

4月6日下午5时零8分,宁海县220千伏雁苍变电站3号主变顺利复役。

 文 | 解葆青 沈伟建

4月6日下午5时零8分,宁海县220千伏雁苍变电站3号主变顺利复役,在场的国网宁波供电公司所属宁波送变电公司变电安装三队的雁苍变电站智慧化改造工程负责人沈伟建如释重负地松了一口气。正月初七以来,沈伟建和同事们就一直没有离开过这个工地,为了工程如期改造完成并投运,数十天来他们夜以继日地干,忘我工作舍亲情,付出了很多。

据了解,建于2007年的220千伏雁苍变电站保护老旧,其监控系统、测控装置技术落后,严重影响变电站的安全可靠运行,亟需更新改造。本期改造工程涉及1号主变保护改造、220千伏、35千伏母差保护改造及全站的测控装置间隔层改造。“主变保护,母差保护都是保障变电站安全运行的重要保护装置,像220千伏第一套母差保护更换后,增加了失灵电流判据,使保护更加可靠和灵敏。保护测控装置是集保护、测量、控制、监测、通讯、事件记录、故障录波、操作防误等多种功能于一体的变电站二次系统重要装置,经过本次设备更新改造后,整个信号回路、控制回路、采样回路都用上了新的电缆实现,提高了监控的可靠性和稳定性。” 沈伟建表示说,该项工程停电范围错综复杂,改造涉及设备多,且图纸老旧与现场实际严重不符等,是220千伏运行变电站改造项目中施工难度最大的工程之一。从2019年的220千伏蔡郎变电站改造工程,到2020年的通济变电站改造工程,再到这次的220千伏雁苍变电站改造工程,他们是一场硬战接着一场硬仗打,以实战业绩诠释了铁军精神和工匠文化。

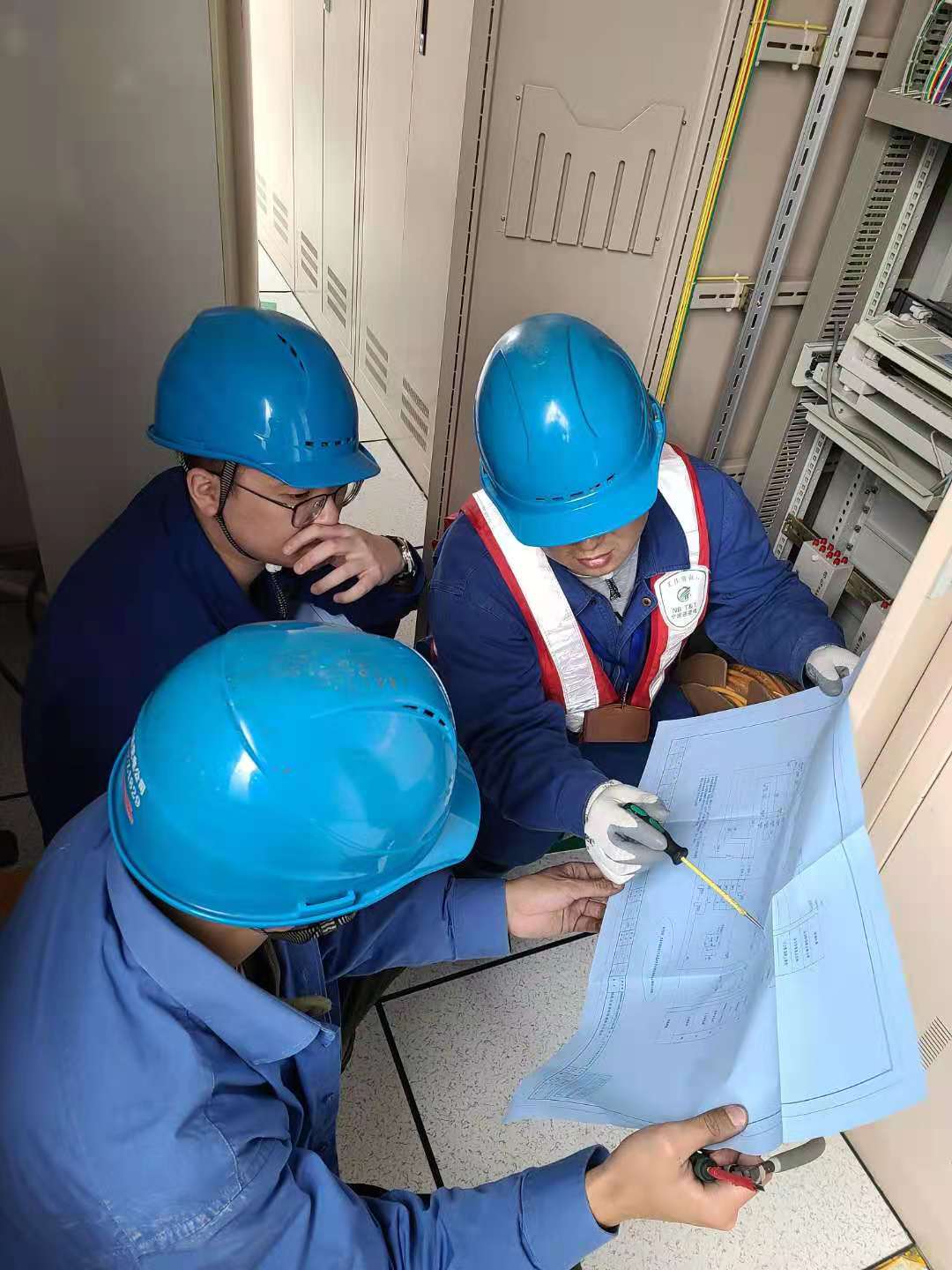

春节前,项目团队在得到年后上马雁苍变电站改造工程的确切指令后,包括沈伟建、刘成文、谭雪松等技术骨干主动放弃春节期间与家人团聚的时间,抓紧时间仔细审图,发现问题主动和设计进行网上对接,同时加强现场踏勘工作,编制包括主变保护屏改造专项方案在内的详细的施工方案。“施工图纸是大年初四到的,后续设备和电缆到货比较晚,给施工进度带来比较大的影响。好在我们有蔡郎变、通济变改造经验,预先估计了困难,提前做好了充分准备,像每个间隔、每一个设备、每个屏柜搭接清单都制定完备,每一根电缆的拆除、接入工作清晰可见,工作细化到了每一个回路,每一个端子。”项目成员刘成文说道。

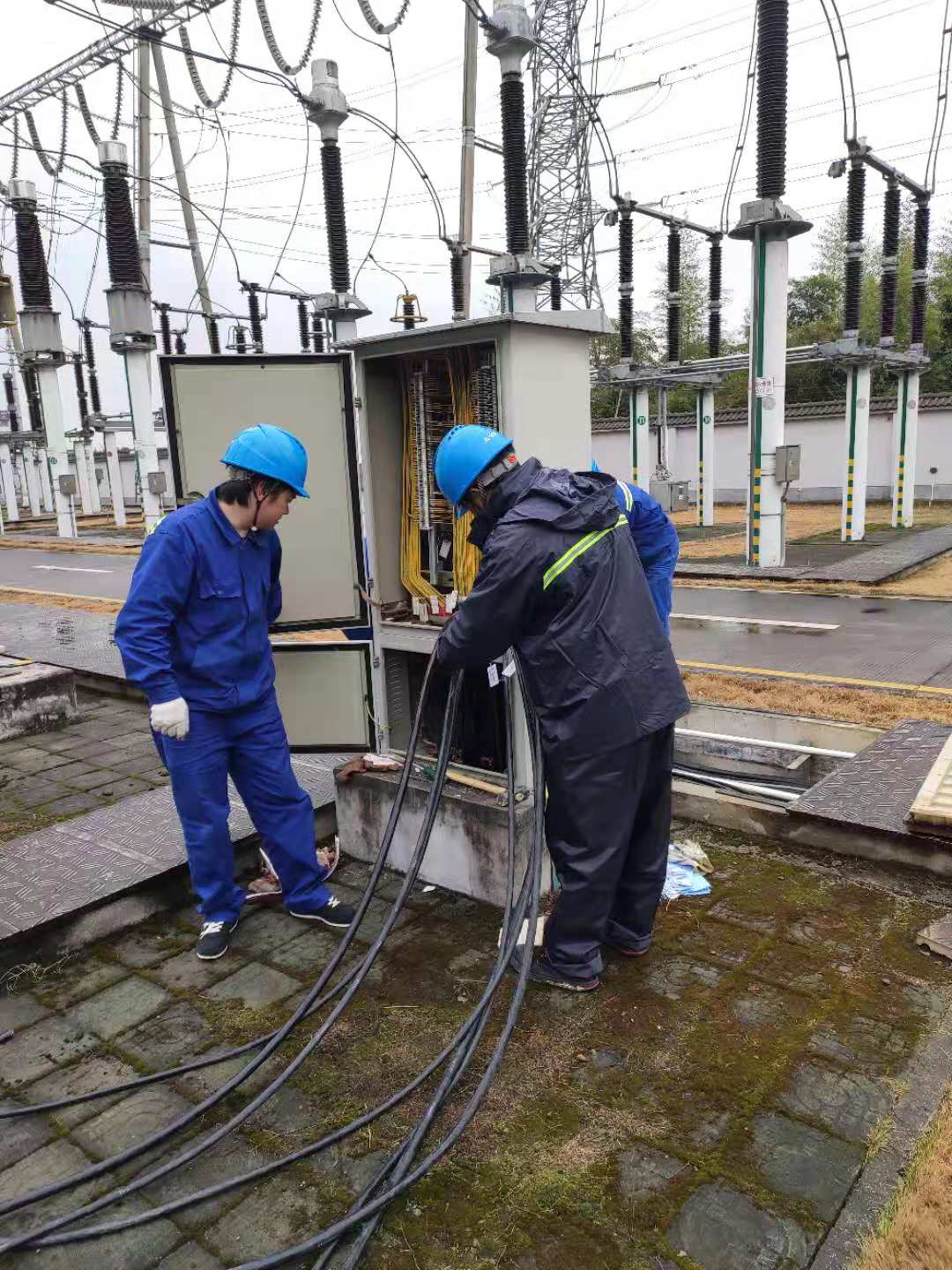

“这个工程时间非常紧,且工作量大,单是二次电缆就敷设了25千米之多,加上在运行变电站敷设难度增大,几十号人用了一周时间才敷设好。”负责二次电缆敷设的谭雪松说。由于本次改造施工过程中设备停役复役交替进行,一种工作票、二种工作票执票情况、关键工序等变动复杂,项目团队特意编制了雁苍变间隔层改造工作备忘卡,明确每天各人员的执票情况、关建工序、安全措施,使整个改造工程安全进行、有序开展、可靠把控。

在停电改造期间,有多个单位、多个班组同时施工,加大了停电作业现场施工管理的难度,给负责人提出了更高的要求,为此,停电前宁波送变电公司变电安装三队技术人员会同变电检修室项目技术人员就本次改造工程及C检作业工作交界面、危险点、需要配合的工作进行了深入分析、论证,把一案三会工作扎实有效落实好,确保了工程得以顺利完成。

本文为转载内容,授权事宜请联系原著作权人。

评论

暂无评论哦,快来评价一下吧!

下载界面新闻

微信公众号

微博

宁波电网完成220千伏雁苍变电站“中枢神经系统”智慧化改造 为宁海经济发展赋能

4月6日下午5时零8分,宁海县220千伏雁苍变电站3号主变顺利复役。

 文 | 解葆青 沈伟建

4月6日下午5时零8分,宁海县220千伏雁苍变电站3号主变顺利复役,在场的国网宁波供电公司所属宁波送变电公司变电安装三队的雁苍变电站智慧化改造工程负责人沈伟建如释重负地松了一口气。正月初七以来,沈伟建和同事们就一直没有离开过这个工地,为了工程如期改造完成并投运,数十天来他们夜以继日地干,忘我工作舍亲情,付出了很多。

据了解,建于2007年的220千伏雁苍变电站保护老旧,其监控系统、测控装置技术落后,严重影响变电站的安全可靠运行,亟需更新改造。本期改造工程涉及1号主变保护改造、220千伏、35千伏母差保护改造及全站的测控装置间隔层改造。“主变保护,母差保护都是保障变电站安全运行的重要保护装置,像220千伏第一套母差保护更换后,增加了失灵电流判据,使保护更加可靠和灵敏。保护测控装置是集保护、测量、控制、监测、通讯、事件记录、故障录波、操作防误等多种功能于一体的变电站二次系统重要装置,经过本次设备更新改造后,整个信号回路、控制回路、采样回路都用上了新的电缆实现,提高了监控的可靠性和稳定性。” 沈伟建表示说,该项工程停电范围错综复杂,改造涉及设备多,且图纸老旧与现场实际严重不符等,是220千伏运行变电站改造项目中施工难度最大的工程之一。从2019年的220千伏蔡郎变电站改造工程,到2020年的通济变电站改造工程,再到这次的220千伏雁苍变电站改造工程,他们是一场硬战接着一场硬仗打,以实战业绩诠释了铁军精神和工匠文化。

春节前,项目团队在得到年后上马雁苍变电站改造工程的确切指令后,包括沈伟建、刘成文、谭雪松等技术骨干主动放弃春节期间与家人团聚的时间,抓紧时间仔细审图,发现问题主动和设计进行网上对接,同时加强现场踏勘工作,编制包括主变保护屏改造专项方案在内的详细的施工方案。“施工图纸是大年初四到的,后续设备和电缆到货比较晚,给施工进度带来比较大的影响。好在我们有蔡郎变、通济变改造经验,预先估计了困难,提前做好了充分准备,像每个间隔、每一个设备、每个屏柜搭接清单都制定完备,每一根电缆的拆除、接入工作清晰可见,工作细化到了每一个回路,每一个端子。”项目成员刘成文说道。

“这个工程时间非常紧,且工作量大,单是二次电缆就敷设了25千米之多,加上在运行变电站敷设难度增大,几十号人用了一周时间才敷设好。”负责二次电缆敷设的谭雪松说。由于本次改造施工过程中设备停役复役交替进行,一种工作票、二种工作票执票情况、关键工序等变动复杂,项目团队特意编制了雁苍变间隔层改造工作备忘卡,明确每天各人员的执票情况、关建工序、安全措施,使整个改造工程安全进行、有序开展、可靠把控。

在停电改造期间,有多个单位、多个班组同时施工,加大了停电作业现场施工管理的难度,给负责人提出了更高的要求,为此,停电前宁波送变电公司变电安装三队技术人员会同变电检修室项目技术人员就本次改造工程及C检作业工作交界面、危险点、需要配合的工作进行了深入分析、论证,把一案三会工作扎实有效落实好,确保了工程得以顺利完成。
