文 | 苗云梦 刘鹏
4月10日,在郎霞街道110千伏单家变10千伏新联T119线、10千伏海亚T100线6号杆处,国网余姚市供电公司带电作业人员正在进行着直线杆改耐张杆并加装开关作业。
据了解,10千伏新联T119线、10千伏海亚T100线属于同杆架设,目前这两条线路负载率已到70%,后期迎峰度夏来临时,一旦负荷高涨就存在导线过热的隐患,届时将影响周边涉及的39个企业及居民用户的用电。为此,国网余姚市供电公司决定对其进行直线杆改耐张杆,通过开关进行分段后,将原本重载的两条线路由对侧的110千伏俞王变供电。
“考虑到停电作业需要持续四个小时,届时将影响周边用户的生产生活用电,我们就计划采用不停电作业的作业方式。” 国网余姚市供电公司带电作业班宋超解释道,作业过后,将大大改善两条线路的负载率,有效应对夏季高负荷的来临。

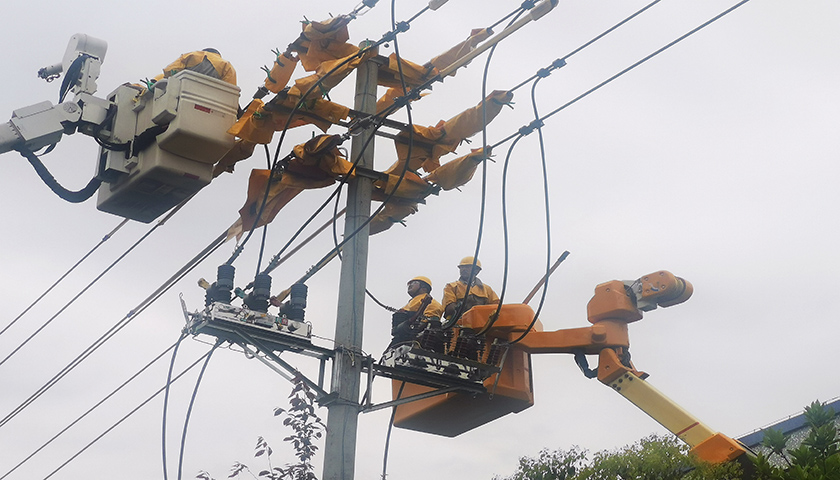

当天早上九点左右,带电作业班就来到了工作现场开始布置作业现场,宣读完工作票后,立即开展了这次庞大复杂的作业。此次作业时,带电作业人员需将主导线、横担、耐张绝缘子串等带电体完全遮蔽,整个作业过程繁冗复杂。只看现场,两辆带电作业车斗内带电作业人员密切配合,期间彼此之间还进行了作业提醒,以免串入电路,确保施工安全。
历时两个半小时,随着最后一根主导线成功断开,这场高难度的第四类带电作业项目宣告结束,带电作业人员下斗车摘下绝缘手套的那一刻,心里也是松了一口气。
下阶段,国网余姚市供电公司带电作业班将继续积极协助基层供电所,全力做好配网分流工程,均衡设备负荷,有效降低10千伏重满载线路条次,助力迎峰度夏“百日攻坚”专项行动方案完美落地。
评论
