宁波象山海上风电送出工程啃下“最硬骨头”

工程将于今年年底投运,象山新能源总装机容量将达95万千瓦,新能源年发电量将超过15亿千瓦时,象山南部地区将率先实现全绿色电能供电。

文|王幕宾 徐晓峰 牛铮

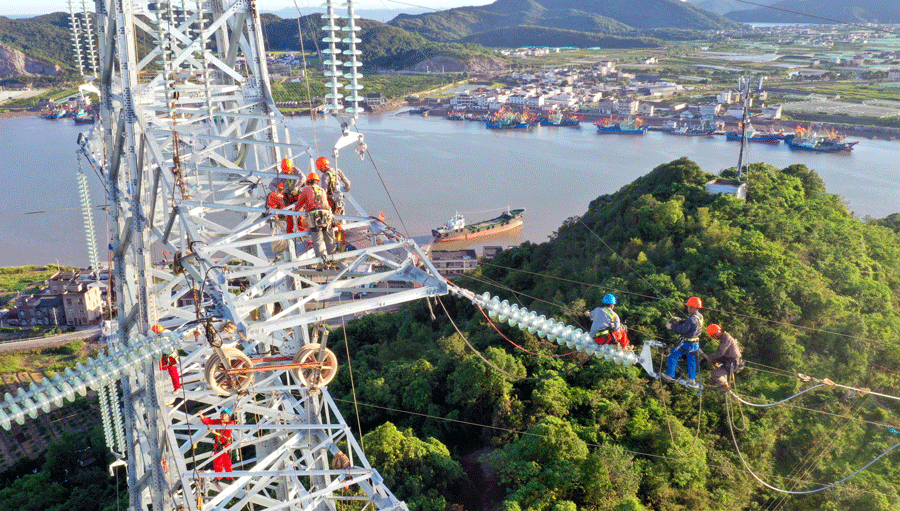

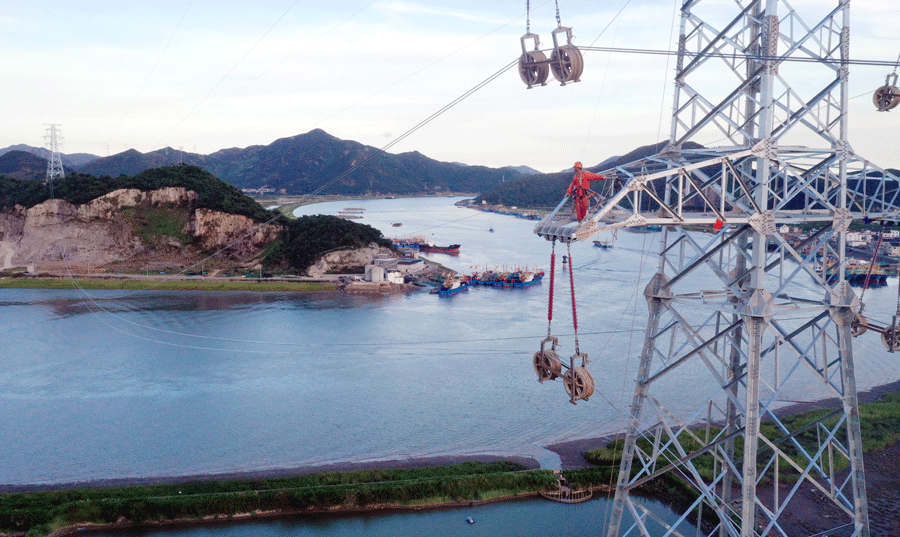

9月17日,在宁波象山鹤浦镇,3名电网工作人员完成跨海线路架设最后一基铁塔验收。在浙江省送变电公司和国网宁波供电公司为期数周的共同努力下,宁波首个海上风电送出工程完成“最艰难段”施工,为整个项目的顺利推进铺平道路。

海上风电是一种高效清洁的新能源。宁波首个海上风电项目——象山1号海上风电场(一期)工程起自220千伏象山1号海上风电场陆上集控中心,止于220千伏湾山变。新建线路路径长度29.5公里,其中普通段26公里,双回路铁塔单回路架设。其中,跨海段3.5公里,双回路架设,受海风和环境安全影响,施工难度最高。

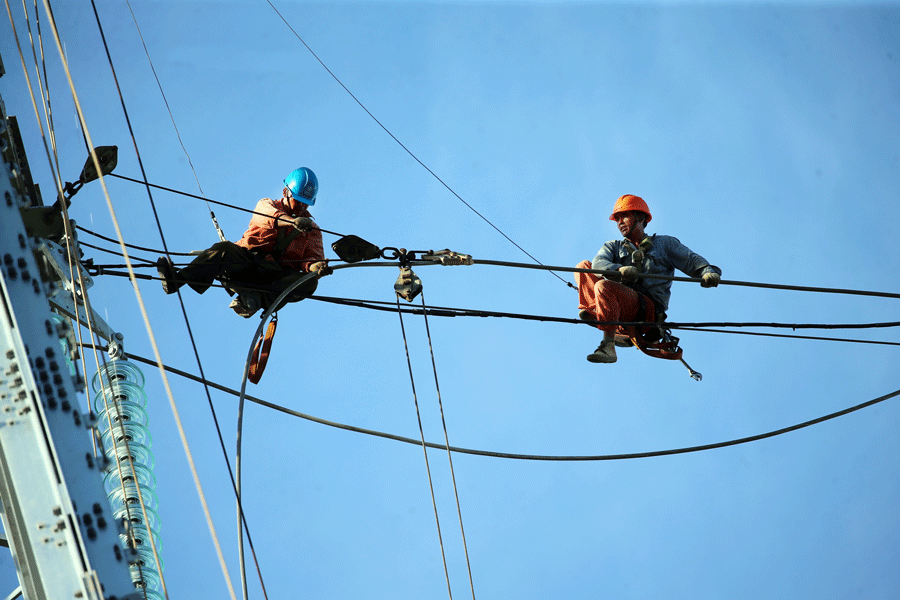

为保障海上风电顺利接入大电网,国网浙江省电力有限公司协调浙江省送变电公司、国网宁波象山县供电公司等单位全力配合实施海上风电送出线路工程,并计划于9月底贯通。在跨海架线作业中,施工队伍利用多旋翼无人机进行架线,逐步更替引线直至牵引220千伏导线,避免因施工作业对线路下方环境产生影响。同时,通过交通船全过程监护警戒,确保海面船只通行安全。

海上风电工程通过山海协同零碳电网建设,积极打造以新能源为主体的新型电力系统县级示范典型样板,助力象山南部海岛创建“清洁能源示范岛”,服务浙江经济绿色可持续发展、为“碳达峰、碳中和”提供坚强支撑。工程将于今年年底投运,象山新能源总装机容量将达95万千瓦,新能源年发电量将超过15亿千瓦时,象山南部地区将率先实现全绿色电能供电。

本文为转载内容,授权事宜请联系原著作权人。

评论

暂无评论哦,快来评价一下吧!

下载界面新闻

微信公众号

微博

宁波象山海上风电送出工程啃下“最硬骨头”

工程将于今年年底投运,象山新能源总装机容量将达95万千瓦,新能源年发电量将超过15亿千瓦时,象山南部地区将率先实现全绿色电能供电。

文|王幕宾 徐晓峰 牛铮

9月17日,在宁波象山鹤浦镇,3名电网工作人员完成跨海线路架设最后一基铁塔验收。在浙江省送变电公司和国网宁波供电公司为期数周的共同努力下,宁波首个海上风电送出工程完成“最艰难段”施工,为整个项目的顺利推进铺平道路。

海上风电是一种高效清洁的新能源。宁波首个海上风电项目——象山1号海上风电场(一期)工程起自220千伏象山1号海上风电场陆上集控中心,止于220千伏湾山变。新建线路路径长度29.5公里,其中普通段26公里,双回路铁塔单回路架设。其中,跨海段3.5公里,双回路架设,受海风和环境安全影响,施工难度最高。

为保障海上风电顺利接入大电网,国网浙江省电力有限公司协调浙江省送变电公司、国网宁波象山县供电公司等单位全力配合实施海上风电送出线路工程,并计划于9月底贯通。在跨海架线作业中,施工队伍利用多旋翼无人机进行架线,逐步更替引线直至牵引220千伏导线,避免因施工作业对线路下方环境产生影响。同时,通过交通船全过程监护警戒,确保海面船只通行安全。

海上风电工程通过山海协同零碳电网建设,积极打造以新能源为主体的新型电力系统县级示范典型样板,助力象山南部海岛创建“清洁能源示范岛”,服务浙江经济绿色可持续发展、为“碳达峰、碳中和”提供坚强支撑。工程将于今年年底投运,象山新能源总装机容量将达95万千瓦,新能源年发电量将超过15亿千瓦时,象山南部地区将率先实现全绿色电能供电。
