广西保障性租赁住房已开工2.84万套,南宁10315套

广西2022年1-4月全区保障性安居工程进展情况

2022年5月23日,广西壮族自治区住房和城乡建设厅发布2022年1-4月全区保障性安居工程进展情况,截至4月25日,全区保障性租赁住房建设已开工2.84万套,南宁市10315套。

全区保障性租赁住房目标任务完成情况

2022年,全区保障性租赁住房建设目标任务为6.13万套。截至4月25日,已开工2.84万套,完成年度目标任务的46.42%。其中,建设进度较快的设区市有:南宁市(10315套)、柳州市(9315套)、玉林市(4834套)和桂林市(3018套);尚未开工的设区市有:防城港市、贵港市、贺州市和河池市。

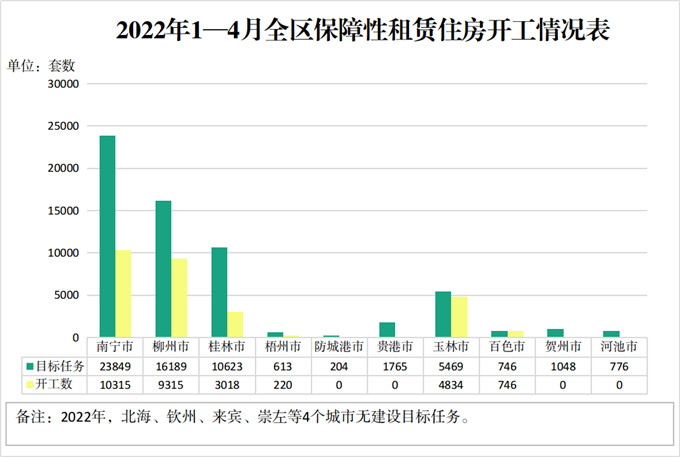

2022年1-4月全区保障性租赁住房开工情况如上图所示

全区棚户区改造目标任务完成情况

全区棚户区改造新开工目标任务完成情况。2022年,全区棚户区改造新开工目标任务为10894套。截至4月25日,新开工3097套,完成年度开工任务的28.43%。其中,棚户区改造建设进度较快的设区市有:柳州市(1330套)、南宁市(888套)和钦州市(697套)。

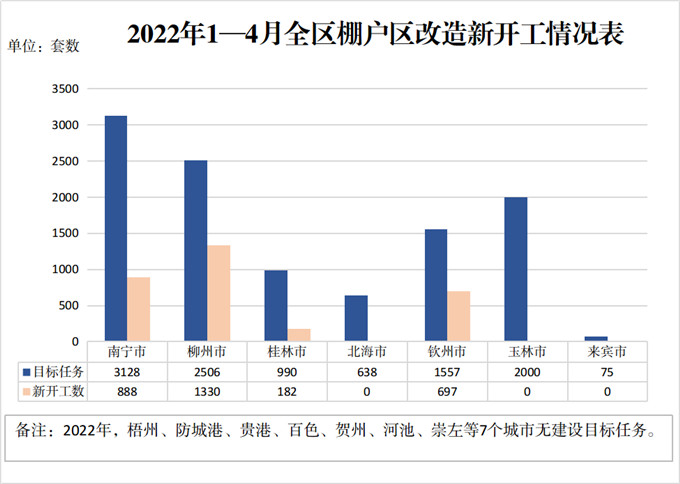

2022年1-4月全区棚户区改造新开工情况如上图所示

全区棚户区改造项目基本建成情况

截至4月25日,棚户区改造基本建成5019套。其中,柳州市基本建成量达2500套以上,建设进度较快;北海、防城港、玉林、河池、来宾、崇左市等6个设区市基本建成数量为零。

全区公租房建设管理情况

全区公租房分配情况

截至4月25日,全区列入国家计划的公租房累计开工建设48.82万套(2015年以前开工建设46.93万套,2016-2021年开工建设1.89万套),已分配44.86万套。其中,列入国家计划的政府投资公租房累计开工建设40.33万套(2015年以前开工建设39.15万套,2016-2021年开工建设1.18万套),已分配37.65万套。

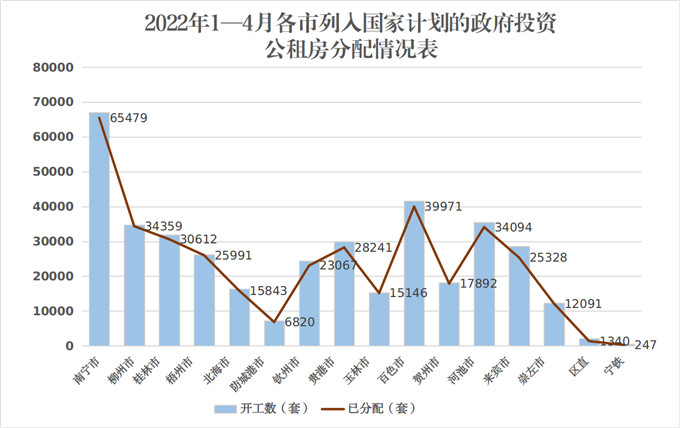

2022年1-4月列入国家计划的政府投资公租房分配情况如上图所示

全区对各类住房困难群体实施公租房保障情况

截至4月底,全区正在实施公租房保障家庭共46.63万户。其中,按保障对象收入统计,保障城镇住房和收入“双困”家庭12.03万户,城镇中等偏下收入家庭19.48万户,新就业无房职工、稳定就业外来务工人员等新市民15.12万户。按保障对象群体类型统计,保障青年医生、青年护士、青年教师、进城落户农民、农民工等共10.98万户,乡村教师、环卫工人、公交司机、消防救援人员和家政从业人员等重点领域、重点行业住房困难群体共4.07万户,残疾人、优抚对象、贫困孤儿家庭、特困人员、计划生育特殊困难家庭、脱贫户等家庭共1.12万户。

全区租赁补贴发放目标任务完成情况

2022年,全区新增发放城镇住房保障家庭住房租赁补贴目标任务为4405户。截至4月25日,新增发放1550户,其中,南宁、柳州、桂林、玉林和来宾市等设区市发放进度较快;防城港、钦州、贵港、贺州、河池、崇左市等设区市尚未发放。

全区保障性安居工程投资进展情况

截至4月25日,全区保障性安居工程完成投资58.01亿元,环比增长25.68%。其中,城市棚户区改造完成投资51.35亿元,保障性租赁住房完成投资4.93亿元,公租房完成投资1.72亿元。

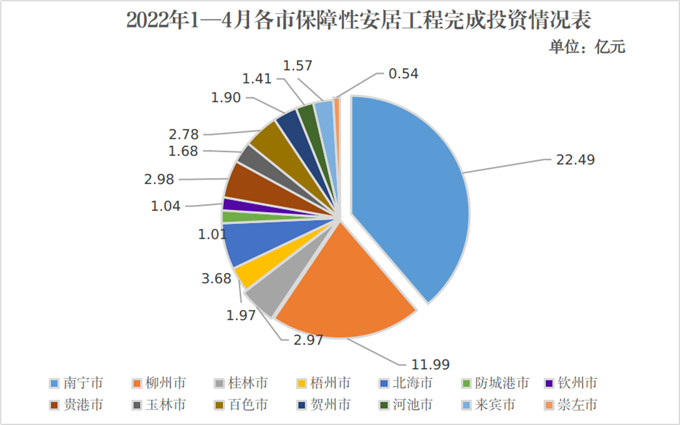

2022年1-4月各市保障性安居工程完成投资情况如上图所示



本文为转载内容,授权事宜请联系原著作权人。

评论

暂无评论哦,快来评价一下吧!

下载界面新闻

微信公众号

微博

广西保障性租赁住房已开工2.84万套,南宁10315套

广西2022年1-4月全区保障性安居工程进展情况

2022年5月23日,广西壮族自治区住房和城乡建设厅发布2022年1-4月全区保障性安居工程进展情况,截至4月25日,全区保障性租赁住房建设已开工2.84万套,南宁市10315套。

全区保障性租赁住房目标任务完成情况

2022年,全区保障性租赁住房建设目标任务为6.13万套。截至4月25日,已开工2.84万套,完成年度目标任务的46.42%。其中,建设进度较快的设区市有:南宁市(10315套)、柳州市(9315套)、玉林市(4834套)和桂林市(3018套);尚未开工的设区市有:防城港市、贵港市、贺州市和河池市。

2022年1-4月全区保障性租赁住房开工情况如上图所示

全区棚户区改造目标任务完成情况

全区棚户区改造新开工目标任务完成情况。2022年,全区棚户区改造新开工目标任务为10894套。截至4月25日,新开工3097套,完成年度开工任务的28.43%。其中,棚户区改造建设进度较快的设区市有:柳州市(1330套)、南宁市(888套)和钦州市(697套)。

2022年1-4月全区棚户区改造新开工情况如上图所示

全区棚户区改造项目基本建成情况

截至4月25日,棚户区改造基本建成5019套。其中,柳州市基本建成量达2500套以上,建设进度较快;北海、防城港、玉林、河池、来宾、崇左市等6个设区市基本建成数量为零。

全区公租房建设管理情况

全区公租房分配情况

截至4月25日,全区列入国家计划的公租房累计开工建设48.82万套(2015年以前开工建设46.93万套,2016-2021年开工建设1.89万套),已分配44.86万套。其中,列入国家计划的政府投资公租房累计开工建设40.33万套(2015年以前开工建设39.15万套,2016-2021年开工建设1.18万套),已分配37.65万套。

2022年1-4月列入国家计划的政府投资公租房分配情况如上图所示

全区对各类住房困难群体实施公租房保障情况

截至4月底,全区正在实施公租房保障家庭共46.63万户。其中,按保障对象收入统计,保障城镇住房和收入“双困”家庭12.03万户,城镇中等偏下收入家庭19.48万户,新就业无房职工、稳定就业外来务工人员等新市民15.12万户。按保障对象群体类型统计,保障青年医生、青年护士、青年教师、进城落户农民、农民工等共10.98万户,乡村教师、环卫工人、公交司机、消防救援人员和家政从业人员等重点领域、重点行业住房困难群体共4.07万户,残疾人、优抚对象、贫困孤儿家庭、特困人员、计划生育特殊困难家庭、脱贫户等家庭共1.12万户。

全区租赁补贴发放目标任务完成情况

2022年,全区新增发放城镇住房保障家庭住房租赁补贴目标任务为4405户。截至4月25日,新增发放1550户,其中,南宁、柳州、桂林、玉林和来宾市等设区市发放进度较快;防城港、钦州、贵港、贺州、河池、崇左市等设区市尚未发放。

全区保障性安居工程投资进展情况

截至4月25日,全区保障性安居工程完成投资58.01亿元,环比增长25.68%。其中,城市棚户区改造完成投资51.35亿元,保障性租赁住房完成投资4.93亿元,公租房完成投资1.72亿元。

2022年1-4月各市保障性安居工程完成投资情况如上图所示
